铝镁锰板屋面板安装工艺
一、安装工序安排铝镁锰板屋面系统的安装工序应设在工程总施工工序中合理的位置上。铝镁锰板屋面系统的施工工序宜安排在一个独立的施工段内连续完成。屋面工程的施工中,如相邻处有高出屋面的工程施工,应在相邻工程湿作业完成后开工,以保护屋面工程不被损坏,或不被用作脚手架的支撑面。铝镁锰板屋面系统应在其支承构件的全部工序完成后开工。
二、安装工艺
1.放线由于铝镁锰板屋面是预制装配结构,故安装前的放线工作对后期安装质量起到保证作用,不可忽视。
1)安装放线前应对安装面上的已有支承位置和尺寸进行测量,对达不到安装要求的部分提出修改。对施工偏差作出记录,并针对偏差提出相应的安装措施。
2)根据排板设计确定排板起始线的位置。屋面施工中,先在檩条上标定出起点,即沿径向方向在每个檩条上标出排板起始点,各个点的连线应与建筑物的径向轴线相垂直,而后在板的宽度方向每隔5块板继续标注一次,以限制和检查板的宽度安装偏差积累,安装产生的误差必须在每5块一组的块内消除。
3)屋面板安装完毕后应对配件的安装作二次放线,以保证檐口线、屋脊线的平直度。不允许仅用目测和经验的方法,否则难以达到安装质量要求。
2.板材吊装 本项目拟采用钢丝滑升法提升的方法,该方法由于不用大型机械,设备可灵活移动到需要安装的地点,故而方便且施工费用低。这种方法每次提升数量少,但是屋面运距短,是一种被经常采用的方法。 这种方法是在建筑的外墙处设若干道钢丝,钢丝上设套管,板置于钢管上,屋面上工人用绳沿钢丝拉动钢管,则特长板被提升到屋面上。而后由人工搬运到安装地点。
1)在彩板泛水件安装前应在泛水件的安装处放出基准线,如屋脊线、檐口线等。
2)安装前检查泛水件的端头尺寸,挑选搭接口处的合适搭接头。
3)安装泛水件的搭接口时应在被搭接处涂上密封胶或设置双面胶条,搭接后立即紧固。
4)安装泛水板至拐角处时,应按交接处的泛水件断面形状加工拐折处的接头,以保证拐点处有良好的防水效果和外观效果。
5)应特别注意泛水件转角处搭接防水口的相互构造方法,以保证建筑的立面外观效果。

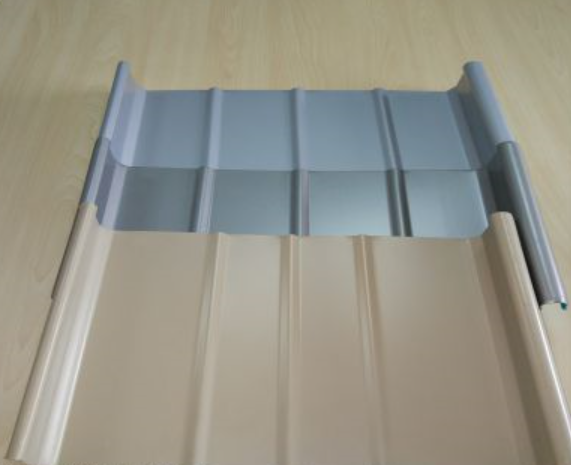

本工程施工实践得出以下扣板方法和注意事项:根据屋面板边大样,先把首块屋面板置放于固定座上,然后把肋条上的卷缝紧扣在固定座的头部上;第二块屋面板的公肋扣于首块屋面板的母肋上,面板位置调整好后,安装端部面板下的泡沫塑料封条,然后进行咬边要求咬过的边连续、平整,不能出现扭曲和裂口。在咬边机前进的过程中,其前方1M范围内必须用力使搭接边接合紧密;所有屋面板必需在铺设后立即紧密卷合,以确保实时抵抗风荷载免受破坏。此时工作人员是不容许在未接合好的屋面板上行走;于铝镁锰屋面板严禁站立于波峰上,否则会导致屋面板的损坏。
铝镁锰屋面板维护注意事项:
表面划痕:如果在安装期间,铝镁锰屋面板出现小的表面划痕,由于铝镁锰屋面板化层的自愈性,新的钝化层会重新生成。但是如果划痕很深很宽,就要考虑替换掉该板块。
油脂和尘土:如果在安装期间,铝镁锰屋面板表面集聚了油脂和尘土,可以用干净和干燥的布轻轻擦掉,不要使劲擦除或用清洁产品。而尘土是可以被雨水自然冲刷掉的。
